更新日:2026年10月9日
酒田地区広域行政組合が実施する汚泥再生処理センター施設整備事業は、汚泥再生処理センターの設計・建設及び運営・維持管理について、民間事業者のノウハウの活用により効率的かつ効果的に実施するとともに、処理対象物の適正処理、生活環境の保全、有害物質の更なる削減を図りつつ、循環型社会の構築に向けた資源回収を進めるため、安全かつ安定的に事業を運営することを目的とします。
事業名称:酒田地区広域行政組合汚泥再生処理センター施設整備事業
建設予定地:酒田市広栄町三丁目133番地
計画処理能力:47kL/日(し尿7kL、浄化槽汚泥39kL、農業集落排水汚泥1kL)
事業期間:契約成立日から令和26年3月31日まで(設計・建設、運営・維持管理期間を含む)
事業方式:DBO(Design:設計、Build:建設、Operate:運営)方式
施設整備等に係る事項について、次のとおり公表します。
| 項目 | 内容 |
|---|---|
| 工事名 | 汚泥再生処理センター建設工事 |
| 工事場所 | 酒田市広栄町三丁目133番地 |
| 工事期間 | 令和8年7月1日から令和10年9月30日まで |
| 敷地面積 | 約2,440平方メートル |
| 建築面積 | 578.4平方メートル |
| 延床面積 | 1,327.45平方メートル |
| 構造 | 鉄筋コンクリート造 |
| 階数 | 地下1階、地上2階 |
| 施工業者 | カナデビア・みなと特定建設工事共同企業体 |

【南側より】

【北側より】

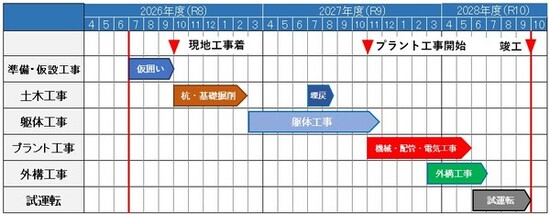

【全体工事工程表】
このたび、当組合で進めております工事の進捗状況や関連情報をスムーズにお伝えするため、工事専用のホームページ(特設サイト)を開設しました。工事期間中はこちらの専用ページにて最新の施工状況や周辺地域の皆さまへのお知らせなど随時更新してまいります。
【工事用ホームページ】
https://project.sakata-sludgerecycle.com


二次元コード
「廃棄物処理施設整備事業に係る費用対効果分析について」(平成12年3月10日付け衛環第18号)に基づき、本事業に係る費用対効果分析を行いましたのでその結果を公表いたします。
審査委員会における客観的な評価の結果を審査講評として公表します。
令和7年2月26日に公告した酒田地区広域行政組合汚泥再生処理センター施設整備事業に係る総合評価型一般競争入札について、酒田地区広域行政組合汚泥再生処理センター施設整備事業総合評価審査委員会において審査した結果、最優秀提案者が選定されました。本組合では同委員会の選定結果を踏まえ、落札者として決定したので公表します。
なお、審査講評につきましては後日公表します。
「民間資金等の活用による公共施設等の整備等の促進に関する法律」(PFI法)第7条の規定に基づき、本事業をを特定事業として選定し、同法11条第1項の規定により、特定事業の選定にあたっての客観的な評価の結果を公表します。
「民間資金等の活用による公共施設等の整備等の促進に関する法律」(PFI法)第5条第3項の規定に基づき実施方針を公表します。
提出期限:令和6年12月13日(金曜)午後5時まで
提出方法:電子メールにて提出してください。
PDF形式のファイルを開くには、Adobe Acrobat Reader DC(旧Adobe Reader)が必要です。
お持ちでない方は、Adobe社から無償でダウンロードできます。
Adobe Acrobat Reader DCのダウンロードへ
酒田地区広域行政組合事務局 管理課 施設係
〒998-0104 酒田市広栄町三丁目133
電話:0234-31-2882 ファックス:0234-31-2883
